新闻中心

新闻中心

秘鲁圣加旺水电站引水隧洞混凝土衬砌施工圆满完成

发布时间:2024-11-01

  10月31日,随着TBM洞段最后一仓混凝土钢模台车衬砌浇筑完成,秘鲁圣加旺水电站项目(以下简称“项目”)引水隧洞混凝土衬砌施工全面结束,标志着项目又一重大施工节点圆满实现。

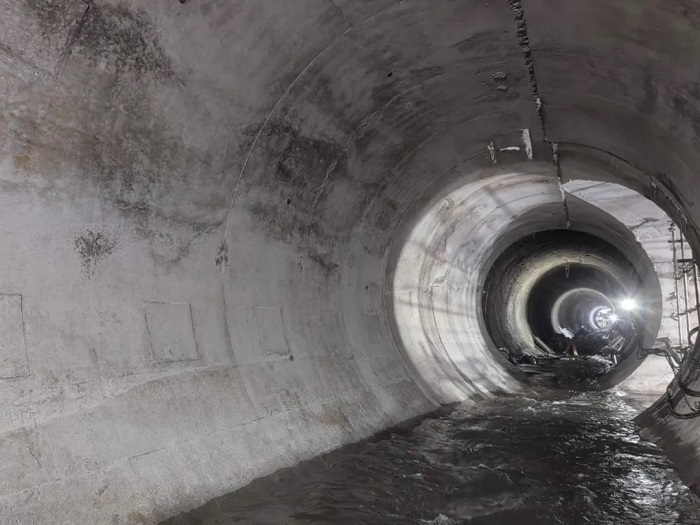

  项目引水隧洞全线14.7公里,其中TBM洞段长约8.7公里,是项目施工的关键线路。项目部团结各参建单位,克服施工通道单一、洞内大量渗水(渗水量超过800升/秒)以及非连续衬砌等困难,在确保安全和质量的前提下,合理规划施工进度、优化资源配置、强化工序衔接,最终实现提前1个月完成衬砌进度目标。
  未来,项目部将再接再厉,全力以赴冲刺项目投产发电目标,打造公司在秘高质量精品工程。
